“十个月,二期扩建达标达产,实际产能超设计25%!”这组数字,是我们在伊朗氧化金矿二期扩建项目上交出的效率答卷。而比数字更有力的,是客户基于一期项目长期成功运行后,给予我们的再次选择与托付。这份再度合作的信任,根基在于我们始终如一的可靠交付、持续创新与为客户创造超额价值的核心能力。
这是一个关于“信任”的项目故事。

一、 信任的基石:一期项目的成功与验证
2020年,鑫海为客户完成了首条500t/d金矿选矿厂的EPC总包建设。从设计到投产,我们以不足一年的周期,不仅实现了快速投产,更使最终处理量稳定在600t/d,各项关键指标均优于合同要求。一期项目的长期稳定高效运行,为双方合作奠定了坚实的信任基础。
三年后(2023年),当客户决定扩大产能时,这份经过时间验证的信任直接转化为再度携手。客户明确要求:沿用成熟可靠的工艺与设备体系,进行标准化复制扩建。我们以新增一条600t/d生产线的方式,将总设计能力提升至1200t/d。最终,项目自启动到达标达产仅用时十个月,且实际生产处理能力达到惊人的1500t/d,系统运行稳定,以超越预期的投产速度和产能表现,再次兑现了承诺。
二、 信任的支柱:全方位EPC服务与核心价值创造
本项目我们提供从粉矿仓至解吸电解车间的全流程EPC服务。我们深刻理解,EPC的核心价值在于全权责任与系统优化,而不是简单的设备拼接。本次扩建项目的亮点有:

投资与效率优化
(1)充分利用现有设备:我们充分评估并利旧原有破碎系统,仅通过精准的衔接设计,便使其与新线无缝融合,显著节约了客户的新增投资与工期。
(2)“外科手术式”升级,保障持续生产:通过对一期核心浸出系统进行精准改造(如加大管路、改造筛分),在确保原生产线不间断运行、客户现金流零中断的前提下,实现了系统整体处理能力的跨越式提升。
技术创新与长期成本控制
(1)尾矿干堆与效益兼顾:选用带压榨反洗功能的压滤机,不仅实现环保达标,更通过提升贵液回收率、产出高干度滤饼,直接为客户降低了尾矿运输与长期堆存的安全及经济成本。
(2)根治生产环境痛点:在磨矿分级环节,以高效分级机取代传统皮带提砂,从根本上解决了车间“跑冒滴漏”难题,打造清洁生产环境,大幅降低了长期维护成本与安全风险。
系统可靠性保障
前瞻性设计,消除瓶颈:主动对新水储水池进行扩容设计,从源头解决了可能制约未来生产线满负荷运行的供水瓶颈,保障了全系统长期稳定运行的根基。
三、 成熟工艺:稳定高效的氧化金矿处理流程

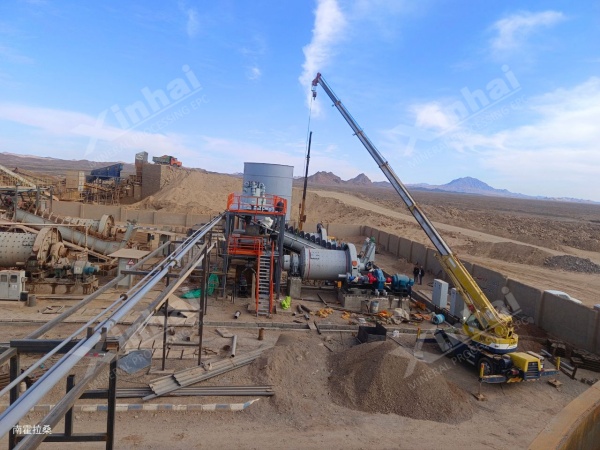

本次扩建严格遵循并优化了经一期项目验证的成熟工艺流程:原矿破碎 → 磨矿分级 → 氰化浸出 → 炭吸附 → 解吸电解冶炼 → 尾矿脱水。
破碎:利旧原有系统,新增输送环节,产品粒度≤15mm。

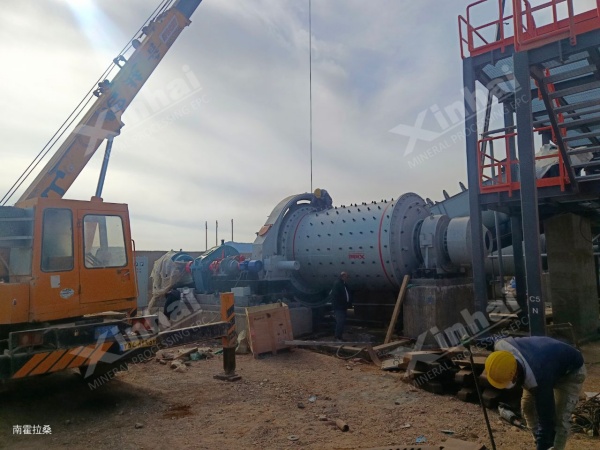

磨矿分级:采用两段闭路磨矿,最终细度达-200目占80-85%,为高效浸出奠定基础。

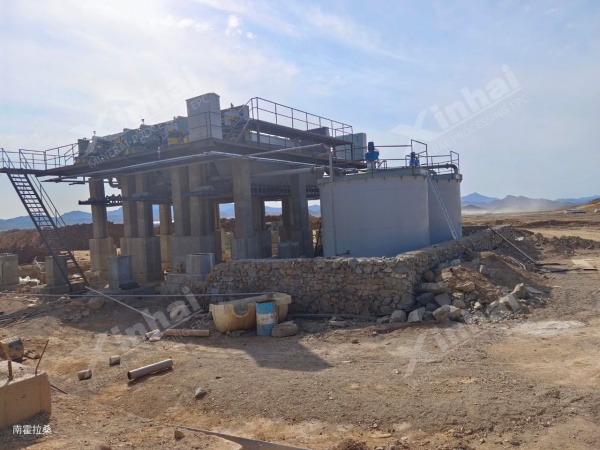

氰化浸出:改造为10段浸出,充分保证26小时浸出时间,采用高效供气系统,最大化金回收率。
炭吸附与冶炼:载金炭经解吸电解得金泥,冶炼后产出合质金,流程封闭,回收率高。

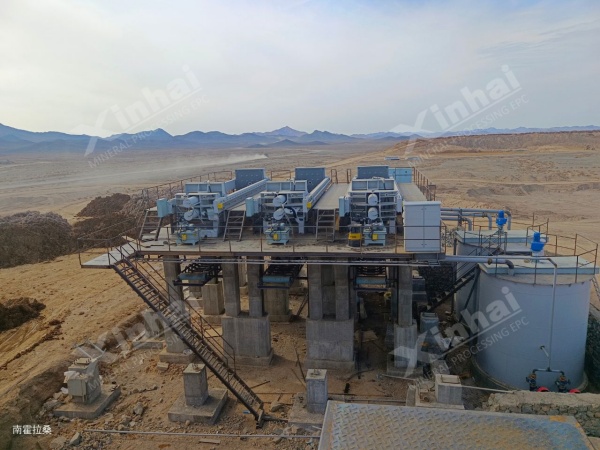

尾矿脱水:采用先进压滤设备,产出干堆滤饼,安全环保。

四、 结语:从成功交付到长期伙伴
伊朗项目的成功接力,深刻诠释了鑫海所倡导的EPC+M+O全生命周期合作模式。我们交付的不仅是一座高性能的工厂,更是一份可预期的成功、一套可复制的经验模型,以及未来持续优化进化的可能。
对于寻求新建或扩建金矿选厂,特别是关注投资效率、长期运营成本与项目确定性的投资者而言,选择一个兼具深厚工艺理解力、全局系统统筹力与长期运营服务能力的伙伴,是项目成功的首要决定因素。
过往每一个项目的可靠履约,是我们对客户的承诺;客户的再次托付,是客户对我们最珍贵的认可!我们期待,能以我们在全球特别是氧化金矿领域的丰富实践与成套解决方案,成为您矿业项目落地路上,可信赖的长期合作伙伴。
