不少铜矿老板在建选厂时,拆分设计、土建、设备多家外包,很容易出现工期失控、造价超预算等问题。鑫海哈萨克斯坦 150 万 t/a 硫化铜矿采用全流程 EPC 总包模式,一站式全链条落地,用真实落地案例解决矿山建厂常见痛点。
为何业主果断选择 EPC 总包服务?
很多矿主建厂分开对接设计院、土建施工队、设备厂商,后期工艺不符、土建尺寸出错时多方推诿整改,费时费钱。该项目业主实地到访考察后,敲定全流程总包合作。我方统一统筹选矿试验、图纸设计、设备生产、全厂土建、现场安装调试全环节,项目建设风险由总包方兜底,业主全程只对接一家,省去多方沟通扯皮。

项目年处理 150 万吨硫化铜矿,原矿平均铜品位 0.86%。得益于设计、土建、设备一体化统筹,采用三段一闭路破碎 — 磨矿分级 — 一粗二扫三精浮选 — 浓缩压滤脱水成熟工艺流程,搭配自研三维一体化设计,提前模拟厂区布局、规避管线碰撞与施工返工,项目锁定精矿品位 22%、选矿回收率 90% 的稳定指标,从建设端锁定后期选矿收益,实现建设成本可控、投产盈利可控。
150 万吨大型铜矿,规模化投产优势在哪?
百万吨级项目属于规模化生产线,简单说就是设备成套连续化生产、各生产车间集中配套建设。厂区配齐粗碎、筛分、浮选、脱水、仓储全系列车间,全年生产 300 天,破碎车间每日生产 16 小时,浮选主厂房 24 小时连续运转。

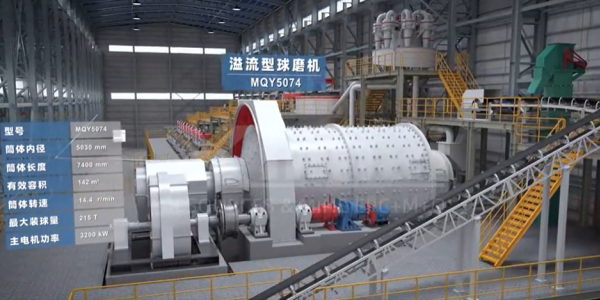

项目选用MQY5074 大型球磨机、100m³ 大容积充气浮选机,依靠设备大型化优势有效摊薄每吨矿石的选矿成本,是当下大中型铜矿项目主流选型,很多筹备建矿的老板都会对标这类项目做规划。

全厂区土建一站式落地,目前施工进度如何?
项目实现从设备基础到厂房主体全土建覆盖,2025 年 10 月正式开工,受当地气候影响,同年 12 月临时停工,2026 年 4 月复工。土建施工计划 9 月底完工,整套项目年底竣工投产。

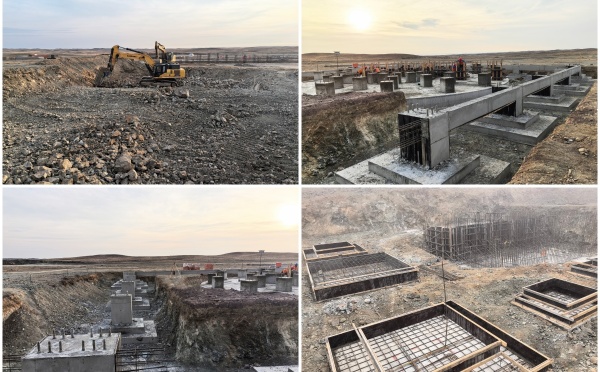

现阶段球磨机、浮选机、浓密机等大型主机设备基础全部完工,各大主体车间土建进度过;现场自建砂石生产线与混凝土搅拌站,主材就地加工,规避海外建材长途运输涨价、供货滞后的麻烦。同时厂房采用集成化保温结构设计,针对性适配哈萨克斯坦严寒气候,保障冬季正常连续生产。

同样是海外建厂,我们怎么做到大幅压缩建设工期?
工期拉长意味着资金占用成本持续增加,晚投产就少赚一天精矿利润,这是所有矿主最关心的核心。
自有矿山设计院前置优化方案,遭遇不良地基、特殊气候可快速调整施工方案,减少返工误工;
实行三级例会闭环管理制度,现场问题当日协调落地,避免问题堆积卡滞工期;
库管、专职翻译全部驻场办公,海外物资对接、涉外沟通高效顺畅;
就地改造废料,自制小型施工工具、废旧模板替代木方,解决海外小件物料采购周期过长难题。
另外,项目还配套全流程智能中控系统,各工序自动化加药、在线监测参数,既提升选矿指标,又减少人工成本,从工艺层面提升矿山长期收益。

70 人专项团队,保障项目高效推进
项目组建 70 人专业化施工队伍:5 人负责全项目统筹管理,4 名土建技术人员把控施工工艺与质量,剩余 61 名各工种工人同步交叉作业。现场配备挖机、罐车、固定式搅拌站全套自有施工设备,无需临时租赁机械,进一步压缩施工开支与建设周期。
项目总结
依托全流程 EPC 总包、全厂区土建承建、大型规模化产能、短周期管控四大核心优势,再叠加三维设计、大型设备、智能自控、耐寒集成厂房四大技术加持,从根源规避传统分包模式造价超标、工期拖延、责任扯皮等通病。
无论您打算在国内新建铜矿,或是筹备海外有色矿山项目,担心多方分包踩坑、工期失控、造价不断上浮,可在评论区留言或私信矿石种类、规划产能,领取专属建厂方案和造价概算。
