9月10日,2026中国国际矿业大会在天津开幕,首次设置"交易"板块,矿业权转让大市场同日开张,预计有200余宗探矿权、采矿权集中展示(据新华网、中国矿业联合会)。
交易板块解决的是"权归谁";受让方真正要算的,是从拿到权到出矿要花多长时间。这一步不会随着过户自动完成。

新《矿产资源法》施行后,矿业权取得与转让有了新规矩,但从权证到产能,走的还是同一条路。
矿权易主之后,真正变的是什么
矿业权是国家授予权利人在特定区块勘查、开采矿产资源的资格,分探矿权与采矿权两类。转让,是权利人把资格连同对应区块有偿交给另一方,权利主体随之变更。受让方拿到手的不是一座现成矿山,而是一张"允许建矿、开矿"的许可。
权利主体换了,矿山还是那座矿山。矿体埋深、开拓方式、井巷工程量、外部配套,这些决定工期与投资的条件一样都不会少。工期和投资的账,从交割之后才开始真正算起。
从权证到产能,中间隔着四步
一座矿从拿到权到出矿,大体要走四步。
| 步骤 | 主要工作 | 关键交付物 |
| 银行级可研 | 资源核实、经济性论证 | 可研报告、投资依据 |
| 设计与手续 | 方案与施工图、审批 | 施工图、开工许可 |
| 基建施工 | 井巷开拓、场地与选厂土建 | 井巷厂房、设备安装 |
| 调试与达产 | 试生产、标定、爬坡 | 达标产能 |
第一步是银行级可研,也就是足以支撑项目融资的可行性研究,回答值不值得建。
第二步是设计与手续,包括方案设计、施工图,以及安全环保审批和开工令。这一步卡人的往往不是技术,是流程。
第三步是基建施工,井巷开拓、场地平整、选厂土建与设备安装。地下矿的时间主要花在这一段。
第四步是调试与达产,试生产、参数标定、产能爬坡。试生产跑顺只是第一步,爬坡到设计产能还需要时间,这个阶段容易被低估。

时间账:一座钼矿的三年基建期

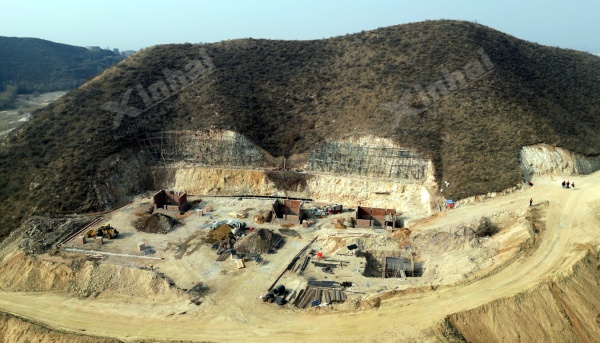

河北张家口盛安矿业4,000t/d钼矿由鑫海承担采矿工程总包,2025年2月签约,8月破土,11月举行开工仪式,采用斜坡道加竖井联合开拓。

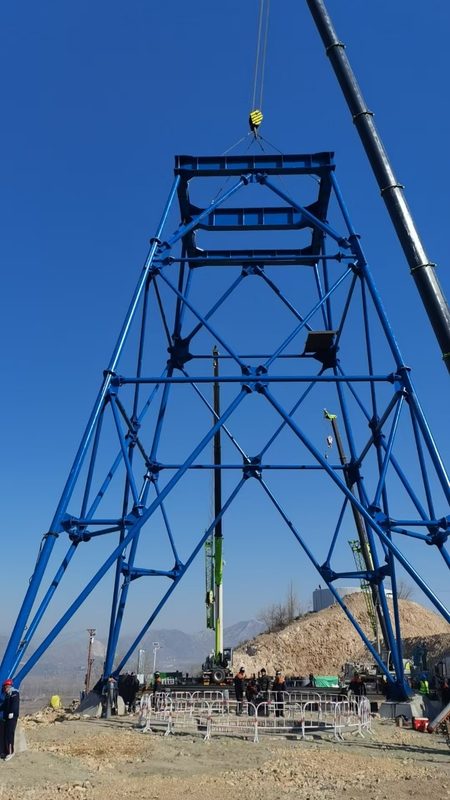

截至2026年5月20日,设计总长2,600米的斜坡道累计掘进742米,月进尺约200米;副井井深311.5米、净径5.5米;风井井深284 米、净径5米。
基建期原设计三年,预计可提前6至12个月,也就是约2027年10月具备采矿条件、2028年10月达产。从签约到出矿,接近三年。

决定工期与投资的三个变量
三个变量的取值不同,同一座矿的工期与投资能差出一倍。
开拓方式。从地表到矿体靠什么通道下去,斜坡道、竖井,还是两者联合。张家口钼矿用斜坡道加竖井联合开拓,既掘2,600 米斜坡道,又建两座300余米深的井,井巷工程量直接决定设备投入和工期。
埋深与断面。井越深、断面越大,地压与支护要求越高,每掘进一米的时间和成本都往上走,浅部与深部的单进尺工期能差出一个量级。
外部条件。开工令、征地、供水供电、运输道路,哪一项没落地,现场就得等。地下矿基建期里,流程卡顿往往比技术难题更耗时间。
收权之前的四问
看一宗矿权时,先问清以下四件事:
1. 资源与采矿可行性研究做到哪一步了,能不能支撑融资;
2. 手续进行到哪一环了,开工令有没有明确的预期;
3. 基建量多大,开拓方式与井巷工程量是否清楚;
4. 建设与运营由谁承担,有没有一体化交付和矿山运营能力。
常见问题
矿业权转让和采矿工程总包是什么关系?
两件前后相接的事。转让解决权利归属,总包解决把矿建起来、开起来,得等前者完成,后者才能开始。鑫海提供采矿工程总包与矿山运营服务,不参与矿业权交易的撮合。
拿到采矿权后,多久能出矿?
看开拓方式和基建量。露天矿相对快,地下矿的基建期常以年计。张家口钼矿原设计基建期三年,预计2027年10月才具备采矿条件。
老矿权接续,原有设施能不能直接用?
要逐项核校。手续能否延续、原有井巷和设备的实际状况,以及它们与现行安全环保标准的差距,都要重新评估后再定。
矿业权转让大市场加快了权证的流转,产能的节奏没有同步加快,它仍然取决于井巷进尺和产线调试。判断一宗矿权值不值得接,除了交易价格,更重要的是把从权证到产能这段路看清楚。相关实践可以参考张家口钼矿施工节点和河北4,000t/d钼矿开拓纪实。

资料来源
2026(第二十八届)中国国际矿业大会开幕、首次将"交易"列为核心板块、设立矿业权转让大市场、预计200余宗探矿权与采矿权集中展示——新华网、中国矿业联合会官网、中国自然资源报
新《矿产资源法》及实施条例施行后,矿业权管理制度重构、取得转让延续有新规矩——同上
河北张家口盛安矿业4,000t/d钼矿采矿工程总包项目进度(签约、破土、开工仪式、斜坡道与竖井掘进进尺、基建期与达产节点)——鑫海项目档案
