人民日报9月17日刊文推动“边开采、边修复”,68个历史遗留矿山生态修复示范工程已部署。生态修复正从倡导转为刚性约束,尾矿库的工程承接能力被重新审视。

边开采边修复,从倡导变成硬约束
人民日报9月17日刊文指出,自然资源部会同财政部已部署68个历史遗留矿山生态修复示范工程,正研究以推动“边开采、边修复”,并严格绿色矿山名录管理。这意味着生态修复从倡导转为刚性约束,修复方案与费用被纳入监管。对矿山企业而言,修复预算从弹性软支出,变为须提前算清的刚性成本。
尾矿库为什么越来越“重监管”
尾矿库(TSF,堆存选矿尾矿的专用构筑物)是生态修复的重点。鑫海在尾矿库工程服务实践中归纳出三大痛点:设计不合理、施工不规范、监管不到位。当“边开采、边修复”转为硬约束,过去“建而不修”的粗放模式难以为继,全周期合规成为刚需。
鑫海尾矿库工程承接能力:设计—施工—监管一条龙
鑫海可提供涵盖设计——施工——监管的全流程尾矿库工程服务,对应 EPC+M+O 的 E/C/O 三段,能力可拆为三块:
设计(一矿一策):按矿种尾矿性状,定制坝型结构与排放工艺(湿排 / 膏体 / 干排),坝型涵盖上游式、中线式、下游式与一次性筑坝四种。
施工(壹级资质):承担坝体清基、筑坝及输排系统等全部建设工程,配套输送、溢洪、排渗管网与回水泵站;鑫海持有国家矿山工程施工总承包(壹级)资质。

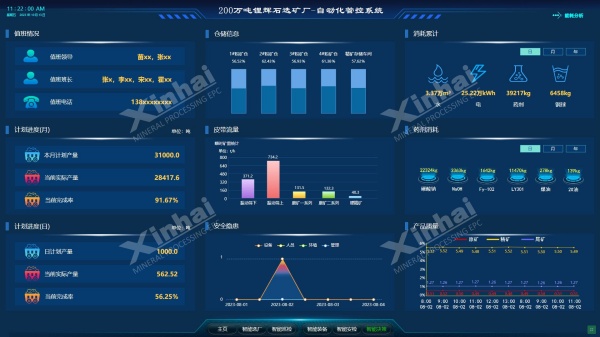

管理运营(全周期):提供库容监测、坝体维护与排水运营指导,按排放进度制定加高扩容方案,并部署位移、渗压、雨量监测等智能系统。
从一组设计参数看承接门槛
以坦桑尼亚 3000 t/d 石墨矿 ML644 尾矿库为例,参数反映工程门槛:
| 参数项 | 数值 |
| 总库容 | 778.6 万 m³ |
| 有效库容 | 583.95 万 m³ |
| 总坝高 | 56 m(初期坝 26 m + 堆积坝 30 m) |
| 服务年限 | 约 8.73 年 |
| 年排尾量 | 93.67 万吨 |
| 矿浆浓度 | 40% |
| 24 小时最大降雨量 | 近 260 mm |
| 汇水面积 | 1.6 km² |
| 等别 | 四等库 |
| 浸润线控制埋深 | 3.0 m |
| 闭库复垦 | 覆盖 0.5 m 耕植土 |
以上参数背后是水文计算、坝体稳定与排洪校核、防渗回水设计,偏差直接影响库区长效安全。

鑫海尾矿库工程实践
ML644尾矿库为 3000t/d 石墨选厂配套,设计含输送泵站、管线排放、回水及库区本体,闭库预留0.5 m耕植土复垦,体现“设计—施工—闭库复垦”一体化承接。
多矿种案例亦不少:马拉维44万t/a独居石稀土矿、津巴布韦瑞德500t/d金矿、尼加拉瓜1000t/d金矿氰化尾矿库,均为鑫海真实项目。

06 常见问题 FAQ
什么是“边开采、边修复”?
指在生产采矿的同时同步开展生态修复,而非停采闭矿后再集中治理。纳入刚性要求后,企业需在生产期即规划修复方案与费用。
尾矿库工程主要包含哪些内容?
通常含勘查选址、工程设计、施工建设与运营期监测维护,以及闭库后复垦,需满足环评与安评要求。
鑫海能提供尾矿库工程服务吗?
鑫海可提供尾矿库设计、施工与管理运营的一体化服务,持有国家矿山工程施工总承包(壹级)资质;承接范围结合地形、矿种与当地规范评估确定。
不同矿种的尾矿库设计有何区别?
差异主要来自尾矿粒度、含水率与化学性质:细粒高含水尾矿多用湿排或膏体,干旱区倾向干排;坝型依地形与库容分期选择。
若您有尾矿库新建或扩建需求,建议从勘查选址与方案设计起步,先明确库容、坝高与排洪边界。鑫海可基于具体矿种与场地条件,提供设计——施工——监管方案。
- 上一篇:锆钛矿选矿工程总包:莫桑比克万吨级重砂线65天落地
- 下一篇:暂无

24小时服务热线
添加微信
公司地址
在线留言
在线咨询
鲁公网安备 37061102001222号
