2026年9月,现货金价以达到每盎司4,278美元附近(金投网实时数据),处在历史高位。金价高必然带动建设海外金矿选厂的热潮。金价能决定您赚多少,而建厂回本周期,却决于建设现场的设备到货、安装与试车的节奏。可以说,选厂从开工到出矿之间的每一个环节,都有可能拖慢回本周期。

试车出矿才是回本计时的起点
回本计时起点是试车出矿,不是开工。选厂的价值不在土建封顶那天产生,而在首批精矿卖出、现金开始回流那天。在此之前,土地、设备、人工都是净投入。建设期每多拖一个季度,现金流回正就晚一个季度——这部分与金价无关,只与现场节奏有关。
数量级参考(行业常见区间,非承诺,需以可研为准):海外数百吨/日(如 300–500 吨/日)金矿选厂,从开工到试车出矿的建设期通常约12–18个月;数千吨/日(如 2,000–3,000 吨/日)如果处于高纬度地区或高海拔冬季施工,可达 24–36 个月。其中设备制造与多式联运占去相当一段,冬季窗口还会直接拉长有效工期。具体项目以可研结论与现场条件为准,本文区间不构成工期承诺。
节点怎么被卡住:设备与发运

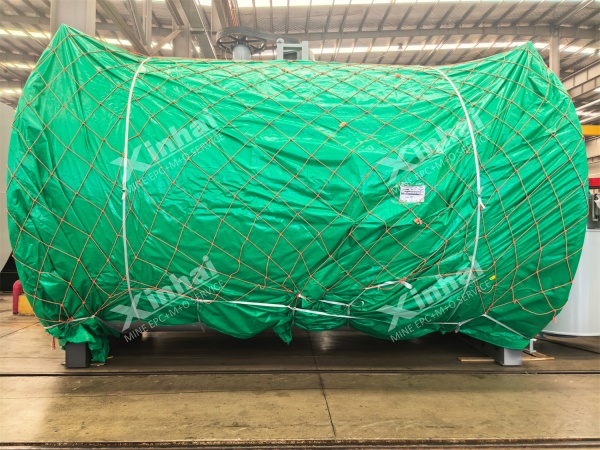

选厂建设遵循 EPC+M+O(覆盖设计、采购、施工,以及矿山建设管理与生产运营的全产业链服务模式)的逻辑,其中设备制造与采购周期最长。鑫海矿业在山东烟台设有三大装备生产基地,可提供1000余种选矿与矿山设备,主要设备多为非标或大件,制造周期往往以月计。等开工再下单,会卡在制造与海运、陆运联运的叠加周期上。把制造排在前面,到货节点才能与土建、安装对接——这是M段国内外发运与清关协调要提前排进计划的事。

现场组织与季节窗口:节点不是均匀的
土建、安装、调试不是匀速推进。高纬度或高海拔地区,冬季或雨季会直接关闭大型土建窗口;混凝土浇筑、设备安装要抢在窗口内完成。海外选厂建设期里,最容易被忽视、却直接决定回本计时的几件事:
大件设备到货与安装衔接
国内外发运与清关单证
土建与安装的交叉作业窗口
冬/雨季有效施工期
现场团队与机械租赁组织
这几件事脱节,设备到了口岸也进不了现场,试车就只能往后排。
案例:一座铜浮选厂的真实建设节奏
下面这组节点来自鑫海在哈萨克斯坦的 150 万 tpa(约 5,000 吨/日)铜浮选厂项目,能看清建设节奏是怎么被现场条件卡住的。需说明:这是铜矿案例,仅作建设节奏类比,不代表金矿回本数据。

| 时间 / 节点 | 内容 |
| 2025 年秋 | 开工 |
| 开工后 50 天 | 约 1.5 万 m³ 土方、260 t 钢筋、2,700 m³ 混凝土 |
| 2026 年 8 月 | 球磨机筒体就位,进入大型设备安装 |
| 现场团队 | 约 100 人 |
| 季节约束 | 冬季严寒,大型土建有效窗口不足一年 |
从开工到球磨就位,跨了两个施工季。若设备与土建衔接不顺,节点还会后移,回本时间也就推迟了。
常见问题
海外金矿选厂建设期一般多长?
取决于规模与地点。数百吨/日的选厂与数千吨/日的选厂差异很大,高纬度地区还要叠加冬季窗口。建设期越长,现金流回正越晚。具体周期建议结合项目可研与设计安排判断,本文不给出统一年限。
设备为什么会卡住回本节点?
大件设备制造周期以月计,等开工再采购会叠加海运、陆运与清关周期。把设备制造排在前面,到货才能与土建、安装衔接。设备到不了,混凝土浇了也装不上。
回本周期只看金价够吗?
不够。入选品位、回收率、处理规模共同决定单位现金成本;高金价只是把经济门槛往下移,不改变"规模与指标达标才能过门槛"的逻辑。选矿试验(针对特定矿石、用以确定工艺流程与设计参数的实验室与半工业试验)正是定这套指标的第一步。
铜矿案例能代表金矿回本吗?
不能。本文铜矿案例只说明建设节奏的逻辑,金矿回本还需结合金价与选矿指标。具体回收率、投资额与回本年限,建议向设计方或业主核实,本文不估算。
